1. 數據分析背景

3-4. 與配置圖之關係

1) 何謂物流中心配置圖(Layout)?(一般論)

平面配置圖(Layout) 是於物流中心建築空間(建築體、柱位、牆面、月台)內,將各式保管設備(貨架、自動倉庫)、作業區域(檢驗、包裝、分揀區)、運搬設備(輸送帶、分揀機)以及作業通道與暫存緩衝區進行最佳化配置之2D與3D工程設計圖。

若僅憑直覺或經驗繪製配置圖,極易產生「保管貨架不足」、「作業空間過於狹窄產生瓶頸」、「堆高機通道交叉引發碰撞事故」等致命問題。欲設計優良配置圖,基於數據分析(EIQ分析)之定量依據不可或缺。

2) 由 EIQ分析 至產出配置圖之工程設計程序細節

Tera計算 並非直接由數據繪製圖面,而是遵循極具邏輯性之階梯式程序:【EIQ分析】 ──> 【建立EIQ矩陣表】 ──> 【指派物流設備】 ──> 【導出物流流程圖】 ──> 【完成平面配置圖】

步驟 1: 執行 EIQ分析 與建立「25區塊EIQ矩陣表」

針對目標日出貨數據建立商品5等級×出貨點5等級之「25區塊EIQ矩陣表」。分離整箱出貨與零散揀貨,明確評估由高流動性至低流動性分區之物量集中度。

步驟 2: 於 EIQ矩陣表 指派「物流設備(自動化機器)」

依據25區塊之商品等級特性,於系統指派最適保管與作業設備。例如:高流動A1等級指派自動倉庫(PL_AS/RS)或箱分揀機,中流動B等級指派棧板貨架或流動架,低流動D等級指派中輕型貨架。藉此直接算定各設備應具備之保管容量(PL數/棚段數)與通過處理物量(箱/小時、揀貨行數/小時)

步驟 3: 導入量化「物流流程圖(物料流程/Material Flow)」

將通過所指派設備之各工程動線(進貨月台 ──> 保管區 ──> 補貨動線 ──> 揀貨區 ──> 分揀/包裝 ──> 出貨月台)結構化為「標註數據(PL數、箱數、行數、容積m³)之物流流程圖」。視覺化工程間物量移動與時段通過高峰,明確構建建築內部之分區相鄰關係與動線走向。

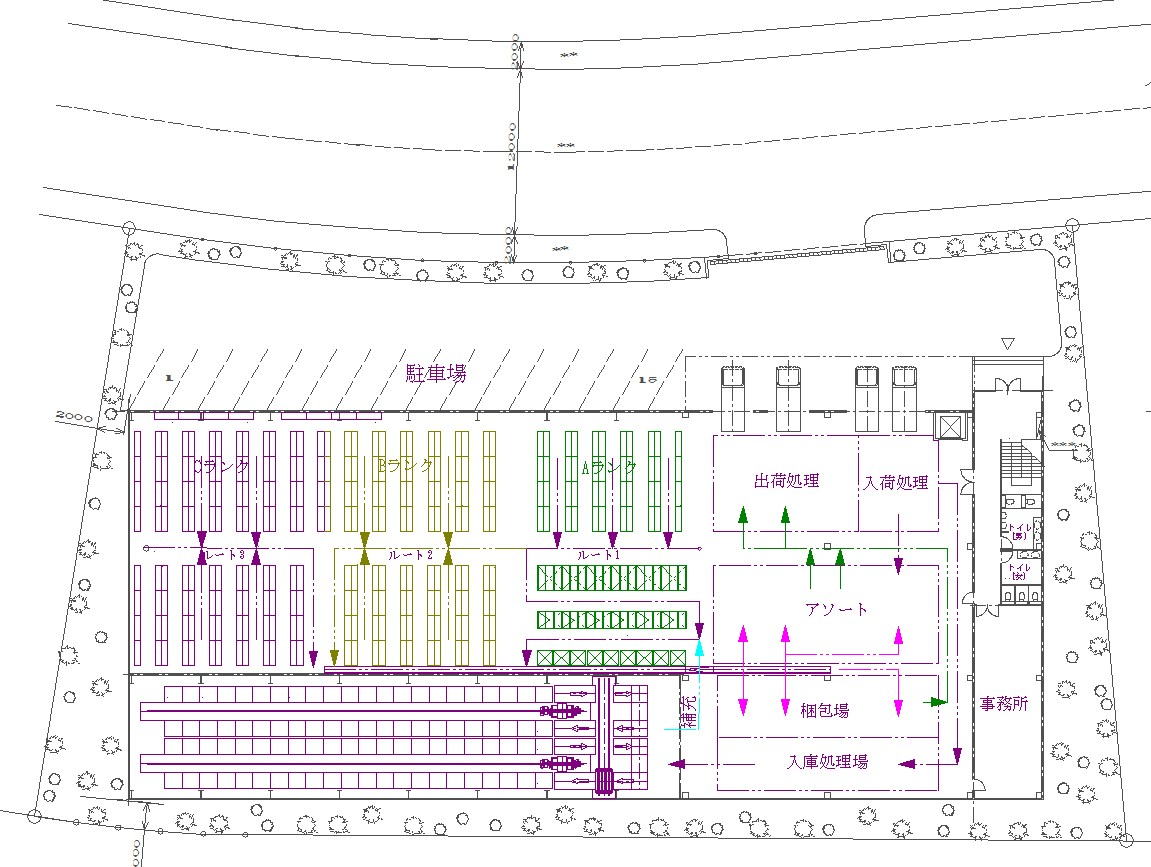

步驟 4: 算定所需面積與完成「平面配置圖(Layout)」

於物流流程圖確定之「設備別通過物量與保管量」中,加計設備間距、台數、作業通道寬度(堆高機通道3.0~3.5m、人員通道1.2~1.5m等)及作業區緩衝預留率,計算出分區所需樓板面積(㎡/坪)。將此面積數值對齊建築柱位(Column Grid),於 CAD 上完成最終平面配置圖。

3) 變更設備與配置之「3~4個替代方案比較」與投資報酬率(ROI)評估

於物流系統設計中,**最初即拘泥於單一配置方案極為危險**。透過變更設備選型或動線配置,規劃**3~4個多重比較方案**並執行模擬,方能尋得具備最高投資報酬率(ROI)之最佳解(Best Practice)。

【為何必須進行 3~4 個方案之多重比較?】

  • 方案A(人工與通用貨架為主 / 初期投資抑制型): 設備投資額(CAPEX)降至最低,但將視覺化未來高昂人事成本(OPEX)與作業失誤之風險。
  • 方案B(標準自動化方案 / 投資與人事費平衡型): 僅針對高流動品導入流動架與DPS(電子揀貨),中低流動品維持人工貨架作業,具備優異投資回收率(ROI)之標準案。
  • 方案C(高度自動化與省人化方案 / 未來投資型): 全面導入棧板自動倉庫(PL_AS/RS)、AGV/AMR(自主移動機器人)與箱分揀機。初期投資額較高,但能最大化人事成本削減效益與處理速度。
  • 方案D(動線變更方案 / 建築樓板最佳化型): 調整月台位置或輸送帶環狀路線,最大化利用建築結構(柱距與淨高)以縮短搬運動線。

【基於投資報酬率(ROI・Payback Period)算定最佳解】

依據 Tera計算 所算定之各方案設備產能與所需人力,定量比較初期投資額與營運成本。

設備投資回收期間(年) = 設備導入初期投資額差額 ÷ 每年削減之人事與營運成本

非僅僅推廣「導入最新自動化設備」,而是透過數據證明**「投資回收期是否可控制於5~7年內」**以及**「是否具備隨事業成長之未來擴充性」**,方能為經營層與客戶提供極具說服力之提案書。

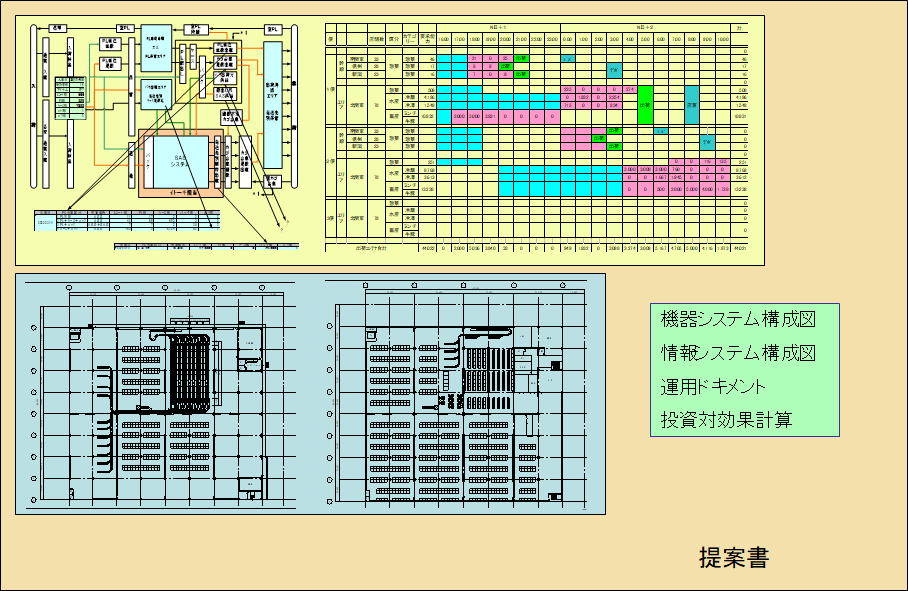

由EIQ矩陣表與物料流程圖導出之配置圖範例(Tera計算1)
智慧物流倉庫佈局設計與設備配置模擬
