3-14. 物流系統建置期間與專案團隊編組方法

1. 檢討期間(3PL 食品配送中心的範例)

這是一份將「新物流中心」開設專案的檢討經過(流程),與電腦上的資料、資料夾階層結構相互對照整理的實務文件。 從構想到暫時中斷、重啟,乃至正式營運的整體過程均實現了視覺化。

專案檢討期間與資料夾階層結構

🔍 【圖解詳細說明】從資料夾階層解讀專案的真實演變過程

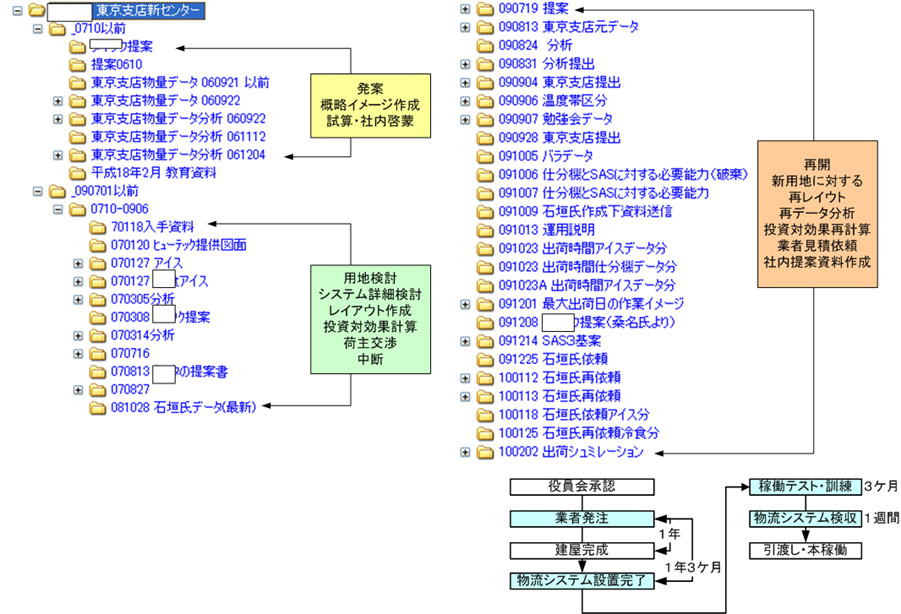

這是一張使用「東京支店新物流中心」實際資料夾階層繪製的專案演變圖。該圖刻劃並記錄了大規模物流中心建置是一段多麼長期的複雜過程。

  • 發想與初期檢討的紀錄(0710以前): 專案始於提案發想,如資料夾「0710以前」所儲存的內容,自2006年(060921以前)起便腳踏實地進行著初期提案與物量數據分析。
  • 暫時中斷的現實(0710-0906): 雖然歷經多次用地評估、投資報酬率計算以及與貨主進行談判,但記錄下因條件不符而使專案一度「中斷」的極具現場感之過程。
  • 新用地的重啟(090719以後): 2009年7月(090719)針對新用地將專案「重啟」後,重新佈局、重新數據分析、重新計算投資報酬率等行動便以緊湊的節奏推進。 甚至進行了精密的出貨模擬(100202)驗證。
  • 正式營運前的前置時間: 規劃了從董事會核准到向廠商下單,至廠房竣工需時「1年」,進而至物流系統安裝完成需時「3個月」(合計1年3個月)的時程表。 從該處歷經試營運測試與訓練(3個月)、物流系統驗收(1週),最後進入交屋與正式營運,呈現了實際建置前置時間(Lead time)的全貌。

1-1. 流程推移與資料夾結構(4個階段)

① 發想・初期構想階段

時期: _0710以前(2006年〜2007年頃)

執行內容: 提案發想、製作整體概略概念圖、試算預估費用、形成社內共識。

資料: 過去物量數據分析、教育資料、初期提案書。

② 詳細檢討與暫時中斷階段

時期: 0710-0906(2007年10月〜2009年6月)

執行內容: 用地評估、系統詳細檢討、ROI計算、貨主談判。

結果: 因條件不符而暫時中斷。

③ 重啟・新用地的重新檢討階段

時期: 090719〜100202(2009年7月〜2010年2月)

執行內容: 於新用地重啟、重新製作動線佈局、SAS與溫層驗證、出貨模擬。

④ 核准・建設・正式營運階段

從董事會核准起約1年6個月〜1年7個月的標準建置前置時間(核准 ➔ 下單 ➔ 1年建設 ➔ 導入系統 ➔ 測試 ➔ 正式營運)。

1-2. 本資料所呈現的實務要點

2. 專案團隊編組

這是物流中心開設與更新改造時的「推進體制圖(專案體制圖)」。

專案推進體制圖

🔍 【圖解詳細說明】切割核心與臨時成員的強固推進體制

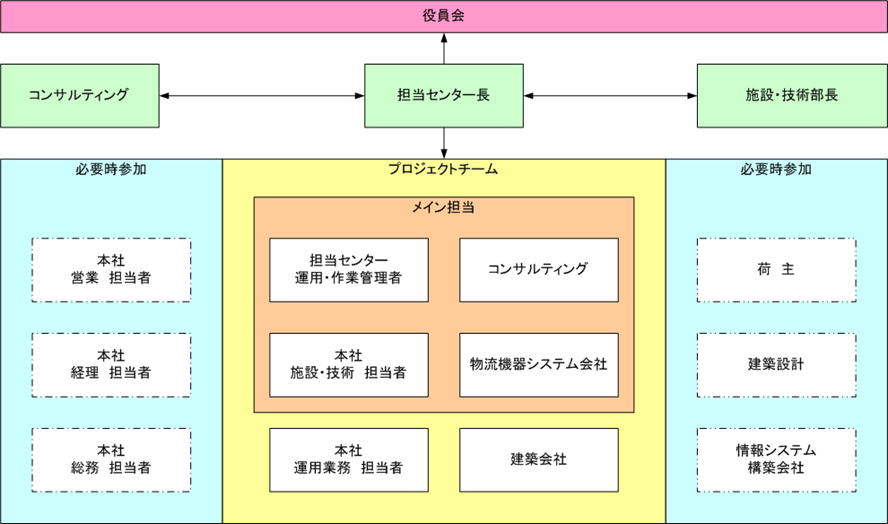

這張圖呈現了物流中心開設專案中理想的「推進體制圖」。可以看出兼顧決策速度與確保專業性的結構。

  • 決策層線(上段): 以最上層的「董事會」為頂點,繪製了以專案總負責人「負責物流中心長」為中心,連接自上而下與由下而上(Top-down & Bottom-up)的節點。 兩側配置了從專業角度提供建議的「顧問」與「設施・技術部長」。
  • 專案團隊・主要負責人(中央部): 擔負執行核心的核心成員。 除了現場的「營運・作業管理者」與總公司的「設施・技術負責人」、「營運業務負責人」等內部人員外,外部的「物流設備系統公司」、「建築公司」、「顧問」亦密接合作,建立了同時推進硬體與軟體設計的體制。
  • 必要時參加成員(左右): 不常駐於專案中,僅在必要階段加入的臨時成員。 左側配置了總公司的「業務負責人」、「會計負責人」、「總務負責人」,右側則配置了「貨主」、「建築設計」、「資訊系統建置公司」,定義了僅在需要專業見解局面下加入的合理且無浪費之陣容。

2-1. 體制的整體結構與分工

① 經營・統籌層線(決策層線)

  • 董事會: 最終事業計畫核准、投資判斷(預算額度決定)
  • 負責物流中心長: 作為最高負責人(PM)統籌整體、向董事會報告
  • 設施・技術部長 / 顧問: 從技術與專業觀點進行監督與建議

② 專案團隊(執行部隊)

  • 主要負責人: 營運管理者、顧問、總公司技術、物料搬運設備公司
  • 支援: 總公司營運業務負責人、建築公司

2-2. 必要時參加成員(臨時參加)

區分 構成成員 角色・參加時機
社內支援(左側) ・總公司 業務負責人
・總公司 會計負責人
・總公司 總務負責人
業務: 與貨主的契約條件、收益調整
會計: 預算管理、資產列帳、折舊對應
總務: 用地契約、法律程序、勞務環境整備
社外夥伴(右側) ・貨主
・建築設計
・資訊系統建置公司
貨主: 協調交貨條件、外包裝型態、出貨需求
建築設計: 製作基本設計・詳細設計
系統公司: WMS串接・IT基礎建設整備

2-3. 體制圖的實務要點

3. 規劃推進的步驟

這是物流中心建置與系統導入中按階段劃分的推進流程(階段關門 Stage-gate)與實務鐵則。

規劃推進步驟(階段關門 Stage-gate)

🔍 【圖解詳細說明】收斂選項的「階段關門 Stage-gate」機制

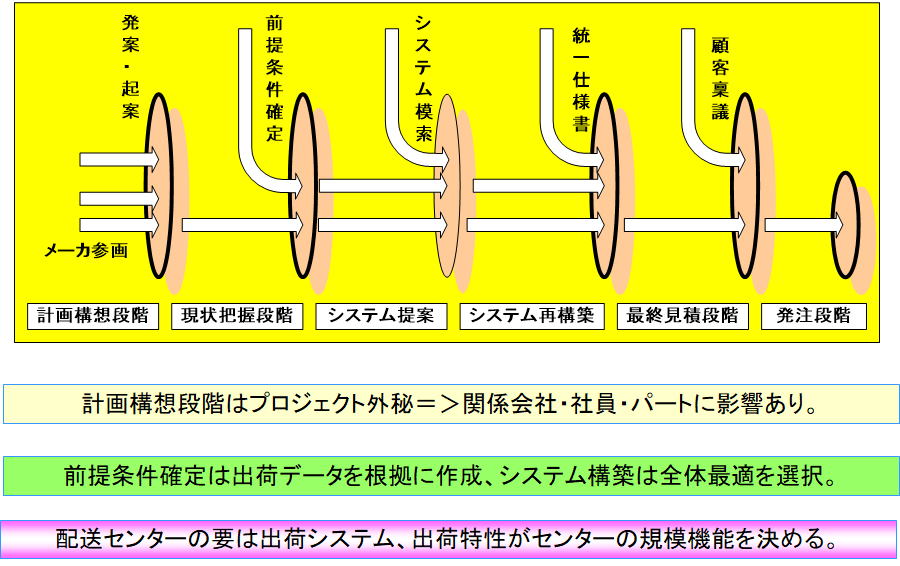

這是一張將規劃推進步驟表現為6個階段與「階段關門(Stage-gate)」的概念圖。呈現了為了讓複雜專案確實前進的過濾機構。

  • 6個推進階段: 從左至右定義了「規劃構想階段」、「現況把握階段」、「系統提案」、「系統重建」、「最終報價階段」、「下單階段」這段不可逆的流程。
  • 透過關門進行收斂: 各階段之間存在著以橘色橢圓表示的「關門(Stage-gate)」。 在初期的「提案・立案(廠商參與)」中存在多個系統案或廠商選項(多個箭頭),但每通過一次「前提條件確定」、「尋求系統」、「製作統一規格書」等關門,選項就會被嚴格收斂。 朝向最終的「客戶簽呈」至「下單」時,視覺上表現出收斂為單一條粗實且確定方向的向量過程。
  • 下欄記載的3大鐵則: 圖下欄明確標註了引導專案走向成功的管理鐵則。 闡述了「規劃構想階段為專案機密」、「前提條件確定以出貨數據為根據製作」,以及「出貨特性決定物流中心的規模功能」等資訊管理與數據驅動設計的重要性。

3-1. 各階段推進流程

階段 關門的主要行動・重點
1. 規劃構想階段 提案・立案 / 廠商參與: 構思初期概念,開始引進主要設備廠商等的階段。
2. 現況把握階段 前提條件確定: 梳理現況物量與營運,確立規劃前提條件的階段。
3. 系統提案 尋求系統: 尋求並選定所需功能或物料搬運(自動化設備)等選項的階段。
4. 系統重建 統一規格書: 比較並整合各家提案,落實為統一規格書(RFP)的階段。
5. 最終報價階段 客戶簽呈: 備齊最終金額與條件,通過貨主或公司內部決策與簽呈的階段。
6. 下單階段 最終下單: 簽訂契約,進入實際製造與施工的階段。

3-2. 專案推進的重要訊息

① 資訊管理與風險關懷
「規劃構想階段為專案機密 => 對合作公司・員工・兼職人員有影響。」
※據點整合與重組會對現場造成影響,因此在不確定的初期階段資訊管理至關重要。


② 數據驅動與整體最佳化
「前提條件確定以出貨數據為根據製作,系統建置選擇整體最佳化。」
※排除感情論,從定量的出貨數據謀求整體供應鏈的最佳化。


③ 物流中心建置的本質
「配送中心的核心為出貨系統,出貨特性決定物流中心的規模功能。」
※以出貨特性(交貨門市數・出貨量・波動等)為軸心進行設計(逆向設計 Reverse design)是成功的關鍵。

4. 物流系統建置的檢討範圍

從需求定義到系統選型,進而至廠商報價邀請(RFP)的流程,以及據點開發的最重要原則。

橫濱基地實證實驗前提條件_3

🔍 【圖解詳細說明】Box周轉箱選型中精細數據分析的實例

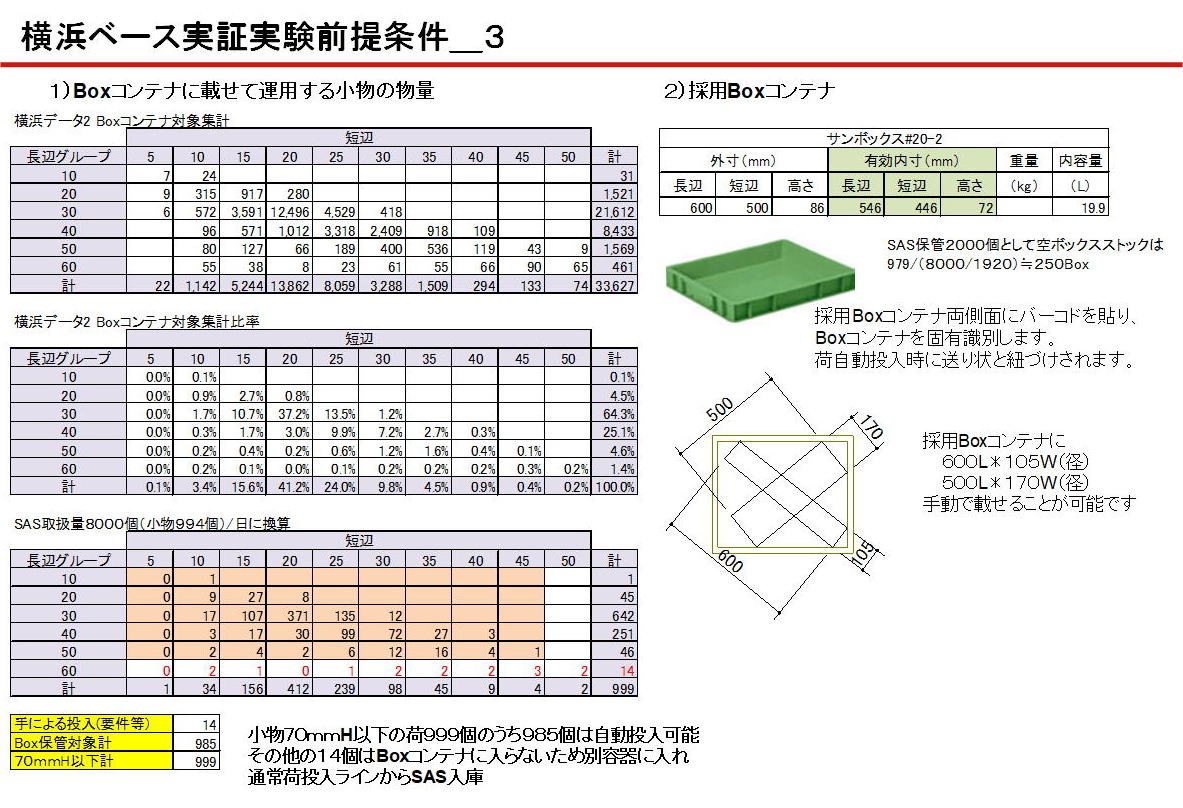

圖中作為「橫濱基地實證實驗前提條件」,展示了將小物品放置於Box周轉箱上進行營運的精細數據分析(檢討範圍中STEP 1的定量化)。

  • 物量的矩陣統計(左側): 在「橫濱數據2 Box周轉箱對象統計」表格中,按小物品長邊與短邊尺寸(5mm〜50mm以上分組)交叉統計物量,將合計33,627個物品包含百分比在內的尺寸分佈進行了視覺化。
  • 最佳周轉箱選型與條碼營運(右側): 基於分析數據,選定「Sanbox #20-2(外寸:長邊600×短邊500×高86mm,容量19.9L)」作為最佳「採用Box周轉箱」。 此外,亦記載了在採用的Box周轉箱兩側面貼上條碼,於貨物自動投入時與出貨單繫結的系統需求。
  • 例外處理的定量需求定義(左下): 基於「SAS處理量8000個(小物品999個)/日換算」表格,於高度70mm以下的999個貨物中,判定「985個可自動投入」。 另一方面,可知亦落實了極為具體的例外處理營運需求定義:「剩餘14個因無法放入Box周轉箱,故裝入其他容器,從通常貨物投入線進行SAS入庫」。

4-1. 建置流程的3步驟

STEP 1. 出貨特性的預測(上段)
基於商品特性與DATA分析,從進出貨特性・功能需求・將來預測中定量推算出「新物流中心的出貨特性預測」。
STEP 2. 營運・系統的最佳選型(中段)
擬定多種模式的具體方案,對照敷地限制・投資預算・社內外因素,以及3PL/4PL夥伴的見解進行協調。
STEP 3. 製作統一規格書與報價邀請(下段)
製作「統一規格書(RFP)」,向各廠商發出報價邀請(廠房・設備・營運・資訊系統),以便在同一條件下進行比較。

💡 據點開發的最重要原則(Inside-out)

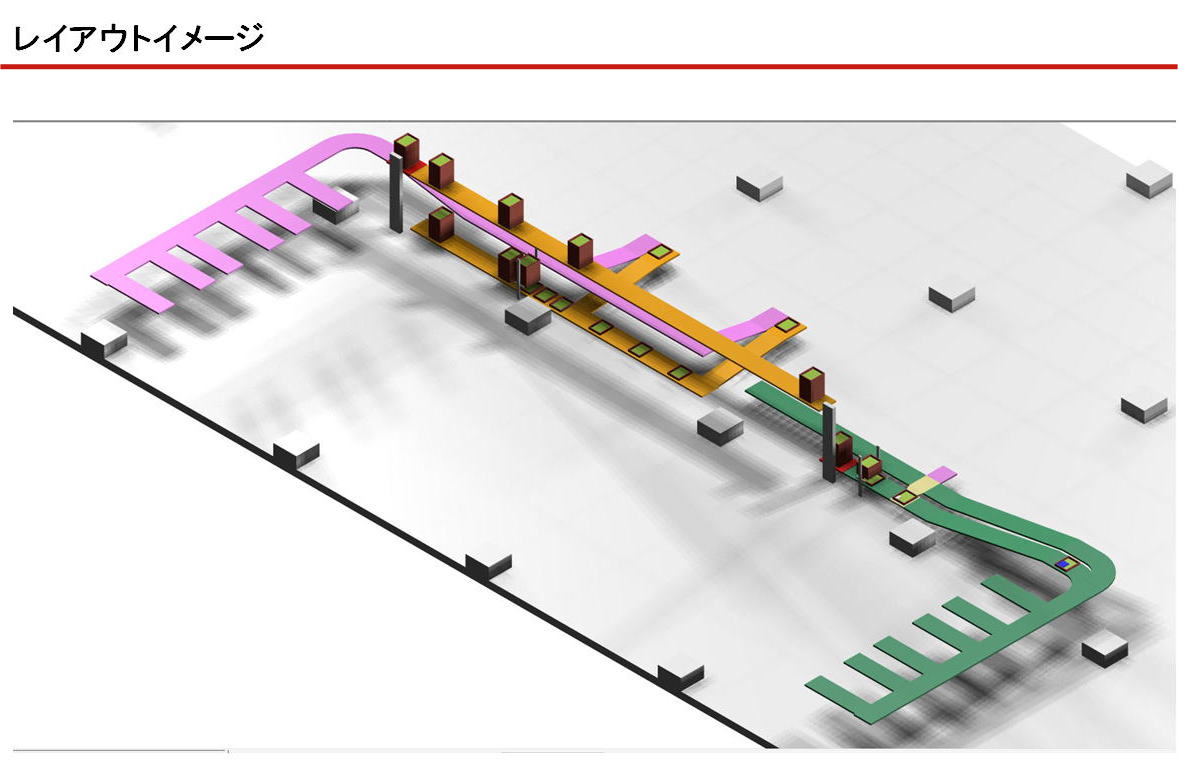

「配送中心應先決定物流系統,再與廠房規格進行協調」
若先建造外盒(廠房),會因柱距或天花板高度而難以進行高效的物料搬運配置。先行設計內容物(系統・動線),再建造包覆它的外盒才是鐵則。

5. 推進內容與規劃步驟

這是整合了商談推進流程(業務與技術角色的切換)與規劃推進的綜合路線圖。

專案綜合路線圖

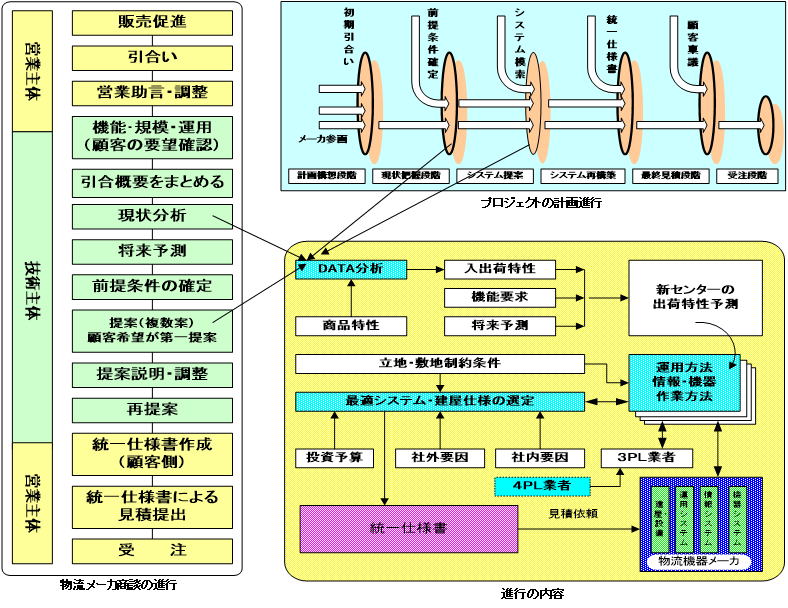

🔍 【圖解詳細說明】呈現業務與技術連動的綜合路線圖

這張綜合路線圖完整連結了「物流廠商商談推進(左側)」、「專案規劃推進(右上)」與「推進內容(右下)」3條軸線。 這是一份俯瞰專案全貌的主計畫(Master plan)。

  • 按階段發生的角色切換(左側): 呈現了商談推進步驟從初期的「業務主導(詢價・業務建議)」,過渡至中盤的「技術主導(現況分析・將來預測・前提條件確定・提案)」,並於最終規格確定後,主導權再次切換回「業務主導(製作統一規格書・提出報價・得標)」的結構。
  • 推進內容與整體最佳化的拼圖(右下): 此處為專案的核心部分。 首先從商品特性與DATA分析中推算出「進出貨特性」、「功能需求」、「將來預測」,並將其整合推導出「新物流中心的出貨特性預測」。 以該預測為基礎擬定「營運方法・資訊・設備・作業方法」。 進一步綜合協調立地・敷地限制條件、投資預算、社內因素・社外因素,以及來自3PL業者與4PL業者的報價邀請(廠房設備・營運系統・資訊系統・物流設備系統),進而走向「選定最佳系統・廠房規格」。 最終涵蓋了包含上述所有內容之「製作統一規格書」這道解開面向整體最佳化之複雜拼圖的流程。

5-1. 各階段的角色切換

1. 初期:業務主導

促銷 ➔ 詢價 ➔ 業務建議・調整。
由業務作為窗口引導出課題與初期需求。

2. 中盤:技術主導

現況分析 ➔ 將來預測 ➔ 前提條件確定 ➔ 提案。
由工程師分析數據並建置具體系統案。

3. 終盤:業務主導

製作統一規格書 ➔ 提出報價 ➔ 得標。
規格確定後進行最終調整與簽訂契約。

6. 專案團隊的內部狀況

這是從專案初期的「意見對立・混亂(純量 Scalar)」轉變為全員朝向相同方向的「整體最佳化(向量 Vector)」之意識改革手法。

從純量到向量

6-1. 從「純量」到「向量」的演變

階段 狀態(概念) 特徵・內部狀況
初期階段 純量(Scalar)
(僅有大小・方向各異)
・每個人提出不同主張,固執於部門利益(局部最佳化)。
推進・統一 整理・調整・視覺化 整理並視覺化資訊,基於客觀根據進行調整。
到達階段 向量(Vector)
(具有大小與明確方向)
・完成目的與手段的意志統一,已切換至「整體最佳化」。

🔑 使團隊向量化的需求條件
「需要第三方能評估的客觀性與可想像的表現力」
定量的物流數據(客觀性)與所有人能在腦海中共享圖像的圖解・3D視覺化(表現力)是統合意識的關鍵。

7. 專案撰寫資料(基本規劃書的13項)

這是經營層核准(簽呈)或面向廠商RFP時應包含的「基本規劃書」13項構成需求。

基本規劃書的13項

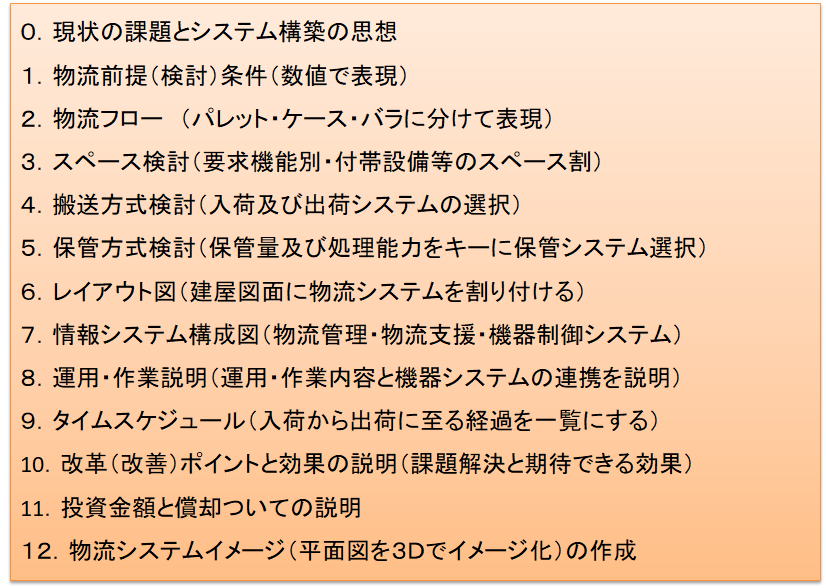

1. 理念與數據根據

  • 0. 現況課題與系統建置的思想
  • 1. 物流前提(檢討)條件(數值表現)

2. 物理設計(硬體・空間)

  • 2. 物流流程(棧板/箱/單件)
  • 3. 空間檢討(按功能試算面積)
  • 4. 搬運方式檢討
  • 5. 保管方式檢討
  • 6. 動線佈局圖分配

3. 營運設計(系統・現場)

  • 7. 資訊系統架構圖(WMS/WCS等)
  • 8. 營運・作業說明
  • 9. 時程表

4. 決策・效果測定

  • 10. 改革(改善)重點與效果說明
  • 11. 投資金額與折舊(ROI)
  • 12. 製作3D系統概念圖

📌 實務總結
當備齊這13項內容時,便能創造出「經營層能做出投資判斷」、「現場能浮現營運圖像」,且「廠商能進行無落差之報價製作」的狀態。
